Una obra no tiene que estar mal construida para salir mal. Puede ejecutarse correctamente, cumplir con el cliente e incluso mantener una facturación aparentemente sana mientras el margen se va escapando por debajo. Y eso, para una empresa constructora, puede doler bastante más que una incidencia técnica. Si quieres saber cómo controlar las desviaciones entre el presupuesto y el coste real de una obra, tienes que vigilar algo más que las facturas: presupuesto, compromisos adquiridos, costes reales, trabajo pendiente y previsión de cierre deben hablar entre sí.
El problema aparece cuando esas cifras viven separadas. El jefe de obra conoce unas horas que administración todavía no ha visto, compras ha aprobado pedidos pendientes de facturar y una modificación puede estar ejecutándose sin haber actualizado su coste. Incluso unos buenos programas para hacer presupuestos de obra sirven de poco si la partida inicial queda abandonado en cuanto comienza la ejecución.
En este artículo vas a ver dónde nacen las principales desviaciones, cómo calcularlas, qué información debes revisar antes de que el sobrecoste sea irreversible y qué decisiones puedes tomar cuando detectas una partida que empieza a devorar margen. Porque controlar costes no consiste en explicar por qué perdiste dinero. Consiste en enterarte mientras todavía puedes hacer algo.

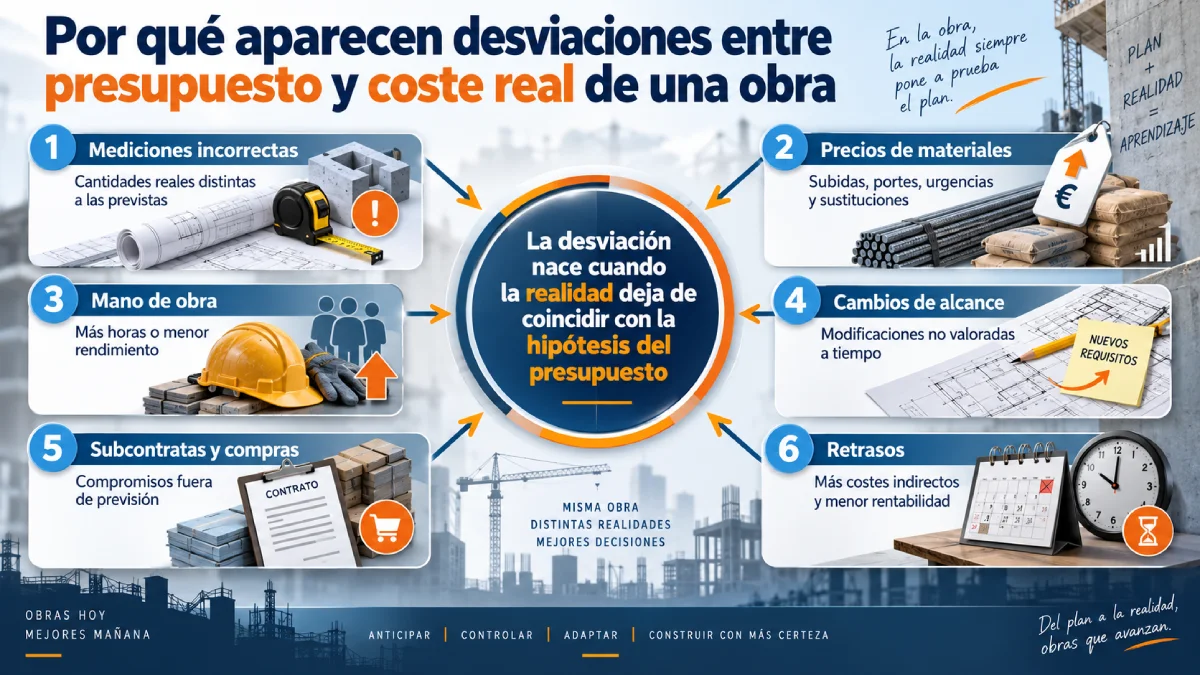

Por qué aparecen desviaciones entre el presupuesto y el coste real de una obra
Una obra se desvía cuando las cantidades, precios, rendimientos o trabajos reales dejan de coincidir con las hipótesis utilizadas para presupuestarla. El problema puede nacer en la oferta o durante la ejecución. Para encontrarlo necesitas bajar al nivel de partida y distinguir qué parte de la diferencia procede de cantidad, precio, productividad o alcance.
El presupuesto de una obra es una hipótesis económica. Muy trabajada, esperamos, pero una hipótesis al fin y al cabo. Estimas cantidades, rendimientos, precios de materiales, horas, subcontratas y costes indirectos antes de conocer con absoluta certeza cómo se desarrollará la ejecución.
Ahí está la primera idea que conviene grabarse: un presupuesto aprobado no convierte sus cifras en realidad.
Si presupuestas una partida con una medición incorrecta, el error viajará contigo hasta que alguien lo detecte. Si utilizas un rendimiento demasiado optimista, cada hora ejecutada irá abriendo distancia respecto a la previsión. Si cambian precios o alcance, la referencia original dejará de representar la obra que estás construyendo.
La clave está en saber qué ha cambiado.
Mediciones y partidas mal calculadas
Un presupuesto puede empezar a perder dinero antes de abrir la obra.
Imagina que calculas 1.000 m² de revestimiento y finalmente necesitas ejecutar 1.120 m². El precio unitario puede ser impecable y la cuadrilla puede trabajar exactamente al rendimiento esperado. Aun así, necesitarás comprar, transportar y colocar un 12 % más de material y ejecutar más trabajo.
El problema estaba en la cantidad.
También ocurre lo contrario: la medición es correcta, pero la partida se ha construido con un rendimiento que en la práctica resulta imposible de mantener.
Por eso conviene separar las preguntas:
- ¿La cantidad presupuestada era correcta?
- ¿El precio utilizado era realista?
- ¿El rendimiento previsto podía alcanzarse?
- ¿Faltaba algún trabajo auxiliar?
- ¿La partida tiene suficiente detalle para controlar posteriormente el coste?
Esta última cuestión suele infravalorarse. Una partida gigantesca en la que mezclas material, medios auxiliares, mano de obra y trabajos externos puede quedar muy bonita en un presupuesto resumido. Para controlar costes es una caja negra.
Si pierde dinero, sabrás que pierde. Lo que quizá no sabrás es por qué.
La investigación sobre precisión de estimaciones refuerza precisamente esta idea. Toma, Abdelazim e Ibrahim plantean el uso de técnicas de control estadístico para comparar costes y duraciones estimados con valores reales e identificar previsiones que presentan desviaciones recurrentes (Toma et al., 2026).
Eso importa especialmente cuando haces muchas obras. Si un rendimiento está mal calculado y reutilizas esa misma referencia en veinte presupuestos, no tienes veinte problemas diferentes. Tienes un error de estimación multiplicándose.
Materiales y precios que cambian
Los materiales añaden otra capa de incertidumbre. Puedes haber medido correctamente y, aun así, comprar por encima de lo previsto.
Un precio utilizado en una oferta puede quedar desactualizado cuando llega el momento real de realizar el pedido. También aparecen portes, mínimos de compra, desperdicios, sustituciones, urgencias y cambios en las condiciones del proveedor.
Para gestionarlo con cabeza necesitas diferenciar precio y consumo.
Control de costes · diagnóstico rápido
Qué revisar cuando el coste real de materiales se desvía del presupuesto
No todas las desviaciones tienen la misma causa. Separar precio, cantidad y cambios de alcance ayuda a identificar dónde se está produciendo el problema y qué parte del presupuesto conviene revisar.
| Situación | Qué está ocurriendo | Qué deberías revisar |
|---|---|---|
| Compras la misma cantidad a mayor precio |
Diagnóstico
Desviación de precio. |
Revisar
Proveedor, oferta, condiciones, sustituciones. |
| Compras más unidades de las previstas |
Diagnóstico
Desviación de cantidad. |
Revisar
Mediciones, mermas, desperdicio, retrabajos. |
| Compras más y más caro |
Diagnóstico
Doble desviación. |
Revisar
Presupuesto completo de la partida. |
| El material cambia durante la obra |
Diagnóstico
Cambio de alcance o especificación. |
Revisar
Valoración económica y aprobación. |
La desviación total no explica por sí sola qué ha fallado. Si separas precio, cantidad y cambios de alcance, puedes distinguir si el problema está en las condiciones de compra, en el consumo real de materiales o en una modificación de la partida.
Parece una distinción sencilla. Y lo es. Precisamente por eso sorprende la cantidad de empresas que descubren un sobrecoste y se limitan a concluir que «los materiales han salido más caros».
Eso no es analizar, es describir el cadáver.
Necesitas saber qué ha ocurrido para decidir qué hacer en la siguiente compra, en la siguiente partida y en el siguiente presupuesto.
Mano de obra y horas no previstas
La mano de obra tiene una peculiaridad incómoda: puede deteriorar el margen poco a poco, sin generar un gran pedido o una factura extraordinaria que llame inmediatamente la atención.
Una partida presupuestada para 200 horas que termina necesitando 270 no suele desviarse de golpe. El problema aparece jornada tras jornada.
Por eso mirar horas sin relacionarlas con producción sirve de poco.
Supongamos que una cuadrilla ha trabajado 80 horas esta semana.
La cifra aislada no dice prácticamente nada.
Necesitas saber:
- cuántas horas estaban previstas;
- qué unidades se han ejecutado;
- qué rendimiento se esperaba;
- qué rendimiento se ha obtenido;
- si hubo esperas, retrabajos o incidencias;
- qué trabajo queda pendiente.
La disponibilidad y productividad de la mano de obra merecen vigilancia seria. En una investigación realizada sobre proyectos residenciales desde la perspectiva de contratistas, la escasez de personal cualificado ocupó el primer puesto entre los factores estudiados y se asoció a un sobrecoste medio del 18,3 % dentro de esa muestra concreta (Namjan et al., 2026).
El matiz importa: ese 18,3 % no debe extrapolarse alegremente a cualquier obra española. El estudio se desarrolla en un contexto geográfico y constructivo determinado. Lo valioso es la señal empresarial: la mano de obra puede alterar de forma importante la previsión económica cuando disponibilidad y rendimiento dejan de coincidir con lo presupuestado.
Además, un retraso puede extender el problema mucho más allá de las horas de una cuadrilla. Una revisión sistemática de dos décadas de investigación relaciona los retrasos en construcción con mayores costes, problemas de flujo de caja, pérdidas de productividad, disputas contractuales y deterioro de la rentabilidad (Jabbar & Khoiry, 2025).
Una semana de retraso rara vez es «solo una semana». Puede arrastrar maquinaria, personal, alquileres, costes indirectos y trabajos posteriores.
Cambios de alcance, compras y subcontratas
Si tuviera que elegir una zona que merece vigilancia casi obsesiva, sería esta.
Los cambios de alcance tienen una capacidad extraordinaria para destrozar presupuestos porque alteran la obra después de haber fijado su referencia económica.
El cliente pide una modificación. Aparece una condición no prevista. La dirección facultativa cambia una solución. Una subcontrata debe ejecutar trabajo adicional. Sobre el terreno parece necesario avanzar y dejar la discusión económica para después.
Mala idea.
Cada cambio debería responder, antes de ejecutarse siempre que sea posible, a cuatro preguntas:
- ¿Qué cambia exactamente?
- ¿Qué coste adicional puede generar?
- ¿Qué partidas quedan afectadas?
- ¿Quién reconoce y autoriza económicamente ese cambio?
Los datos disponibles justifican esa cautela. Un estudio basado en 836 proyectos públicos y 15 algoritmos predictivos identificó las órdenes de variación como el factor con mayor importancia predictiva sobre los sobrecostes dentro del modelo, con un 41,16 %, por delante del exceso de cantidades y del propio coste presupuestado (Hamdan et al., 2026).
Conviene interpretar correctamente ese porcentaje: no significa que el 41,16 % de todos los sobrecostes de construcción provenga de órdenes de variación. Significa que, dentro del modelo estudiado, las órdenes de cambio fueron la variable con mayor peso predictivo.
La conclusión práctica sigue siendo poderosa: un cambio aparentemente pequeño merece valoración económica antes de convertirse en trabajo ejecutado.

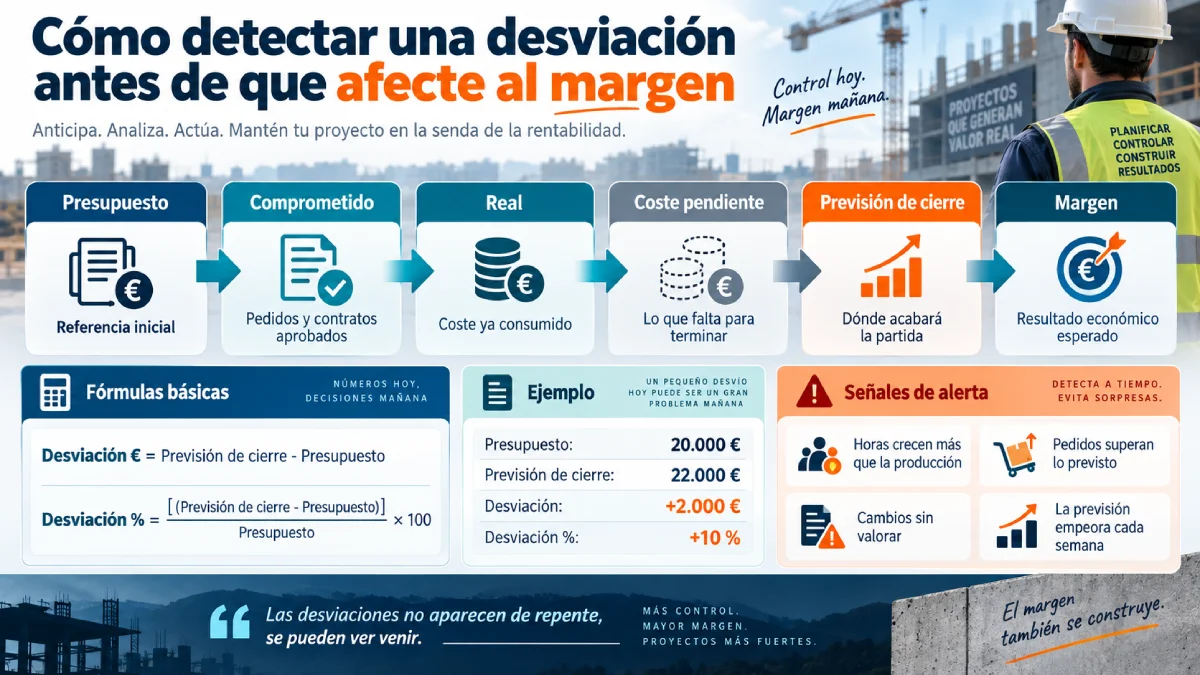

Cómo detectar una desviación antes de que afecte al margen de la obra
Para anticipar una desviación necesitas mirar cuatro magnitudes: presupuesto, coste comprometido, coste real y previsión de cierre. Comparar únicamente presupuesto y facturas te enseña el pasado. Incorporar pedidos, contratos y coste pendiente permite estimar dónde terminará la obra y actuar antes de que el sobrecoste quede consolidado.
Aquí está el verdadero centro de cómo controlar las desviaciones entre el presupuesto y el coste real de una obra.

La pregunta equivocada es:
«¿Cuánto hemos gastado hasta ahora?»
La pregunta realmente útil es:
«Con lo que ya hemos gastado, lo que hemos comprometido y lo que falta por ejecutar, ¿cuánto creemos que terminará costando?»
Eso cambia por completo la gestión.
Presupuestado, comprometido, real y previsto al cierre
Control económico · obra y materiales
Presupuestado, comprometido, real y previsto al cierre: cuatro cifras que no conviene mezclar
El gasto contabilizado no muestra por sí solo la posición económica real de una partida. Para anticipar desviaciones conviene separar lo previsto, lo ya comprometido, lo consumido y la estimación de cierre.
Las cuatro magnitudes del control de costes
| Magnitud | Qué significa | Qué te dice |
|---|---|---|
| Coste presupuestado | Importe previsto para ejecutar la partida. | Contra qué referencia comparas. |
| Coste comprometido | Pedidos, contratos y subcontratas ya aprobados. | Qué gasto futuro has asumido. |
| Coste real | Recursos ya consumidos e imputados. | Cuánto has gastado realmente. |
| Previsión de cierre | Coste estimado cuando termine la partida. | Dónde puede acabar económicamente. |
Punto crítico
El coste comprometido puede cambiar por completo la lectura
Con 50.000 € presupuestados y solo 20.000 € contabilizados podría parecer que quedan 30.000 € disponibles. Pero si ya existen pedidos y contratos aprobados por otros 25.000 €, gran parte de ese importe ya tiene destino, aunque todavía no haya aparecido como factura.
Presupuesto
50.000 €
Contabilizado
20.000 €
Ya comprometido
25.000 €
Cómo calcular la desviación
Desviación en euros
Coste real o previsto al cierre − coste presupuestado
Desviación porcentual
[(coste real o previsto − coste presupuestado) / coste presupuestado] × 100
Presupuesto
20.000 €
Previsión de cierre
22.000 €
Desviación
2.000 €
Desviación %
10 %
Cuando ya ha terminado
Si la partida ya ha costado 22.000 €, conoces una desviación de 2.000 € respecto al presupuesto, pero el margen de actuación es menor.
Cuando todavía está en ejecución
Si a mitad de la partida la previsión ya apunta a 22.000 €, la misma desviación ofrece algo adicional: tiempo para actuar.
El coste global puede esconder problemas concretos
| Capítulo | Presupuesto | Previsión de cierre | Desviación |
|---|---|---|---|
| Movimiento de tierras | 45.000 € | 48.000 € | +3.000 € |
| Estructura | 120.000 € | 132.000 € | +12.000 € |
| Instalaciones | 100.000 € | 90.000 €* *La partida apenas ha empezado y la previsión tiene un grado alto de incertidumbre. | −10.000 €* |
| Acabados | 80.000 € | 80.000 € | 0 € |
Lectura de gestión: controla primero la desviación en la partida donde se origina, consolida después por capítulo y solo al final observa la obra completa. Un supuesto ahorro en una partida todavía incierta no debería utilizarse para ocultar una desviación ya visible en otra.
El error de mirar únicamente el coste global
Una obra puede parecer dentro del presupuesto y estar incubando un problema serio.
Supón este escenario:
Control de obra · lectura por capítulo
Una desviación global moderada puede esconder problemas concretos
Comparar presupuesto y previsión de cierre por capítulo permite detectar dónde se está concentrando el sobrecoste y distinguir una desviación ya visible de un supuesto ahorro que todavía tiene un grado alto de incertidumbre.
| Capítulo | Presupuesto | Previsión de cierre | Desviación |
|---|---|---|---|
| Movimiento de tierras | 45.000 € | 48.000 € | +3.000 € |
| Estructura | 120.000 € | 132.000 € | +12.000 € |
| Instalaciones | 100.000 € |
90.000 €* Previsión con alta incertidumbre |
−10.000 €* |
| Acabados | 80.000 € | 80.000 € | 0 € |
Señal ya visible
Estructura apunta a +12.000 € sobre presupuesto. Es una desviación concreta que merece analizarse por sí misma.
Ahorro todavía incierto
Instalaciones muestra −10.000 €, pero la partida apenas ha comenzado y esa previsión tiene un grado alto de incertidumbre.
Lectura de gestión: no compenses automáticamente una desviación ya detectada con un ahorro previsto en una partida que apenas ha empezado. El control debe distinguir entre cifras consolidadas y previsiones cuyo grado de incertidumbre todavía es elevado.
*Instalaciones apenas ha empezado y su previsión todavía tiene un grado alto de incertidumbre.
La lectura global podría sugerir una desviación moderada. Pero estructura ya está avisando de un problema concreto mientras el supuesto ahorro de instalaciones todavía no puede darse por ganado.
Por eso el control debe bajar primero a partida, consolidarse después por capítulo y terminar en obra completa.
El orden importa.
Ejemplo práctico: la desviación que todavía puedes corregir
Pongamos una partida hipotética de instalaciones:
- Presupuesto inicial: 20.000 €
- Coste real acumulado: 11.500 €
- Coste comprometido: 14.000 €
- Coste pendiente estimado: 8.000 €
- Previsión de cierre: 22.000 €
- Desviación prevista: +2.000 €
- Desviación porcentual: +10 %
Si miras exclusivamente los 11.500 euros gastados, parece que todavía tienes 8.500 euros disponibles.
Bonita cifra y falsa tranquilidad.
Tu estimación indica que necesitas terminar en 22.000 euros. Eso significa que la partida apunta a consumir 2.000 euros más de lo previsto.
Ahí es donde debes investigar:
- ¿El material pendiente ha subido de precio?
- ¿Las cantidades han cambiado?
- ¿La mano de obra está consumiendo demasiadas horas?
- ¿Existe trabajo adicional?
- ¿Hay pedidos comprometidos que puedas revisar?
- ¿La estimación pendiente sigue siendo realista?
La gestión empieza ahí. Antes del desastre, no después.
Qué hacer cuando detectas una desviación de costes
Una desviación debe convertirse en una decisión. Primero localiza su causa, después calcula el impacto probable sobre el cierre y prioriza las partidas con capacidad real para erosionar margen. La corrección puede pasar por compras, productividad, planificación, alcance, subcontratas o previsiones. Actuar sin diagnosticar suele trasladar el problema de sitio.
Detectar una desviación y limitarse a señalarla en rojo en un informe tiene aproximadamente la misma utilidad que encender el testigo del motor y seguir conduciendo hasta que salga humo.

El dato debe provocar una pregunta.
Y la pregunta debe acabar en una decisión.
Distingue un golpe puntual de una tendencia
No todas las desviaciones merecen la misma reacción.
Una compra urgente provocada por una incidencia concreta puede generar un sobrecoste aislado que no volverá a repetirse.
Otra cosa es comprobar durante cuatro semanas que las horas aumentan mientras la producción permanece estancada.
Ahí tienes una tendencia.
Puedes usar una lógica sencilla:
Control de costes · nivel de respuesta
Cuándo una desviación deja de ser un incidente y exige una decisión
El importe no es el único criterio. La repetición, la tendencia creciente y el impacto sobre el margen global cambian la lectura de una desviación y también la respuesta de gestión que conviene aplicar.
Nivel 1
Incidente
Nivel 2
Tendencia
Nivel 3
Riesgo serio
Nivel 4
Problema de dirección
| Situación | Lectura | Respuesta |
|---|---|---|
| Desviación pequeña y aislada | Incidente | Registrar y vigilar. |
| Desviación repetida | Tendencia | Analizar causa y corregir. |
| Desviación creciente | Riesgo serio | Intervenir y actualizar previsión. |
| Desviación que afecta al margen global | Problema de dirección | Escalar decisión. |
La repetición y la tendencia importan tanto como el importe. Una desviación pequeña puede limitarse a seguimiento si es aislada, pero cuando se repite, crece o empieza a comprometer el margen global, deja de ser una incidencia operativa y exige una respuesta de mayor nivel.
Una empresa madura no entra en pánico ante cada diferencia. Tampoco mira hacia otro lado.
Sabe distinguir ruido de señal.
Ataca primero las partidas que pueden hacer daño
Si tienes diez desviaciones abiertas, no necesariamente tienes diez prioridades.
Mira tres variables:
- Impacto económico. ¿Cuántos euros puede costarte el problema?
- Margen afectado. ¿Qué parte del beneficio previsto puede desaparecer?
- Capacidad de reacción. ¿Cuánto trabajo queda todavía por ejecutar?
Esta última variable es especialmente importante.
Una desviación estimada de 5.000 euros cuando queda un 70 % del trabajo ofrece bastante margen para replantear compras, recursos o planificación.
La misma desviación cuando queda un 3 % del trabajo es prácticamente historia contable.
De ahí que controlar pronto valga muchísimo más que controlar con enorme precisión demasiado tarde.
Actualiza la previsión aunque no te guste lo que dice
Hay una tentación bastante humana en gestión: conservar la cifra original porque cambiarla significa reconocer que algo está saliendo peor de lo previsto.
Eso es comprensible.
Y es una pésima práctica empresarial.
Si presupuestaste una partida en 40.000 euros y la información disponible indica que terminará en 47.000, la previsión debe reflejar 47.000.
El presupuesto original permanece como referencia. Nadie está diciendo que tengas que borrarlo.
Pero dirigir una obra con una previsión que sabes que es falsa equivale a navegar con una carta antigua porque el nuevo mapa no te gusta.
Actualiza y después decide.
Qué medidas puedes tomar
La respuesta depende de la causa.
Si el problema está en compras:
- renegocia condiciones;
- revisa pedidos pendientes;
- agrupa compras cuando tenga sentido;
- estudia materiales alternativos técnicamente válidos;
- comprueba cantidades antes de volver a pedir.
Si el problema está en productividad:
- compara horas con producción;
- revisa planificación;
- detecta esperas y retrabajos;
- analiza composición de cuadrillas;
- corrige interferencias entre oficios.
Si el problema está en alcance:
- registra cada modificación;
- valora su coste;
- identifica quién la solicita;
- deja trazabilidad de la aprobación;
- incorpora el cambio a la previsión.
Si el problema está en subcontratas:
- contrasta producción y certificación;
- revisa límites de alcance;
- identifica trabajos adicionales;
- comprueba compromisos pendientes.
No existe una palanca mágica. Existe disciplina.
Cuándo tiene sentido integrar la información
Llega un momento en el crecimiento de una empresa constructora en el que cruzar hojas, correos, pedidos, partes y facturas empieza a convertirse en un segundo trabajo.
Ese momento suele aparecer cuando gestionas varias obras simultáneamente y cada departamento observa una parte diferente de la realidad.
Compras sabe unas cosas.
Obra sabe otras.
Administración tiene otras.
Dirección pregunta por el margen y comienza el ritual de reconstruir la película.
Ahí un software para construcción puede tener sentido cuando permite relacionar presupuesto, pedidos, almacén, ejecución, certificaciones y contabilidad bajo una estructura económica coherente.
- Conviene dejar algo claro: ningún ERP convierte una mala gestión en buena gestión por arte de magia.
Si las imputaciones son incorrectas, los responsables no revisan datos o cada obra utiliza criterios diferentes, digitalizarás el desorden.
Con más velocidad, eso sí.
La tecnología merece la pena cuando resuelve un problema real de fragmentación y te permite responder con rapidez a preguntas que afectan al negocio.
Checklist semanal para controlar el presupuesto de una obra sin trabajar a ciegas
Cada semana deberías conocer qué has ejecutado, cuánto has consumido, cuánto gasto has comprometido y cuánto calculas que falta para terminar. Esa rutina debe hacerse por partidas relevantes y terminar con responsables y acciones concretas. El objetivo no es producir informes bonitos: es encontrar tendencias mientras todavía puedes corregirlas
Si tuviera que reducir todo este artículo a una única costumbre, elegiría una revisión económica semanal. No hace falta convertirla en una ceremonia eterna.Solo se necesita que los datos sean comparables y que alguien tome decisiones.
Las cifras que deberías tener delante
Para cada partida relevante revisa:
- Presupuesto vigente. La referencia económica.
- Producción ejecutada. Qué trabajo está realmente terminado.
- Coste real. Qué recursos has consumido.
- Coste comprometido. Qué obligaciones económicas ya has asumido.
- Horas ejecutadas. Cuánto esfuerzo laboral estás consumiendo.
- Materiales. Qué has comprado y utilizado.
- Subcontratas. Qué has contratado, ejecutado y certificado.
- Modificaciones. Qué cambios están pendientes de valorar o aprobar.
- Coste pendiente. Qué necesitas todavía para completar la partida.
- Previsión de cierre. Cuánto esperas gastar al terminar.
- Margen previsto. Qué resultado económico queda después de actualizar la información.
Parece mucho.
En realidad, buena parte son piezas de una misma pregunta:
¿Estamos produciendo al coste que esperábamos?
Las señales que yo no ignoraría
Hay síntomas que merecen abrir una conversación inmediatamente.
- Los pedidos superan lo previsto en una partida.
- Las horas crecen más rápido que la producción.
- Aparecen cambios sin valoración económica.
- Una subcontrata empieza a certificar fuera de previsión.
- Se sustituyen materiales con impacto en precio.
- Una partida consume presupuesto demasiado deprisa.
- El coste pendiente aumenta semana tras semana.
- La previsión de cierre empeora de forma recurrente.
- Un retraso prolonga maquinaria, personal o costes indirectos.
- Nadie sabe explicar con claridad por qué se ha producido una diferencia.
La última me parece especialmente reveladora.
Una desviación conocida puede gestionarse.
Una desviación cuyo origen nadie entiende tiene muchas posibilidades de repetirse.
Qué debería mostrar un cuadro de mando
No llenes la pantalla de veinte KPI porque el software te permita hacerlo.
Un buen cuadro de mando debe ayudarte a decidir.
Control de costes · indicadores clave
Siete indicadores que deberían responder preguntas concretas de negocio
Un cuadro de control es útil cuando cada cifra ayuda a responder una pregunta empresarial. Presupuesto, compromiso, coste real, previsión, desviación y margen deben leerse como piezas de una misma decisión.
La clave no es acumular indicadores, sino conectarlos. El presupuesto fija la referencia, el comprometido anticipa gasto, el real muestra consumo, la previsión estima el cierre y las desviaciones permiten valorar cuánto puede quedar afectado el margen.
Si después de mirar el cuadro de mando no sabes qué partida requiere atención, tienes un panel decorativo.
No una herramienta de gestión.
Diagnóstico rápido: cinco preguntas incómodas
Hazte estas preguntas cada semana:
¿Los pedidos superan lo previsto en alguna partida?
Compara el coste comprometido con el saldo disponible antes de autorizar nuevas compras.
¿Las horas aumentan sin que avance la producción al mismo ritmo?
Revisa productividad, planificación, incidencias y trabajos repetidos.
¿Han cambiado materiales, mediciones o alcance?
Actualiza el impacto económico antes de seguir tratando el presupuesto original como referencia válida.
¿Conoces un coste cuando recibes la factura?
Entonces probablemente estás viendo parte de la información demasiado tarde. Integra pedidos, contratos y subcontratas en el seguimiento.
¿Sabes exactamente qué partida está perdiendo margen?
Si la respuesta es no, necesitas mejorar la imputación y el nivel de detalle económico.
Cuándo debe intervenir dirección
No existe un porcentaje universal que determine cuándo una desviación debe llegar a gerencia. Sería cómodo tenerlo, pero también sería poco serio.
Una desviación del 3 % puede ser insignificante en una partida y comprometer el resultado en otra. Todo depende del importe, el margen inicial, el avance, la liquidez, la capacidad de recuperación y el nivel de riesgo contractual.
Yo escalaría especialmente cuando ocurra alguna de estas situaciones:
- la previsión empieza a consumir una parte relevante del margen;
- la desviación crece durante varias revisiones;
- existe un cambio importante sin reconocimiento económico;
- aparece una disputa contractual;
- una subcontrata relevante queda fuera de previsión;
- necesitas tomar decisiones que superan la autoridad del jefe de obra;
- el problema puede afectar a tesorería o al resultado global de la empresa.
La dirección no necesita conocer cada saco de cemento que se sale del presupuesto.
Necesita saber cuándo una desviación deja de ser un problema de partida y empieza a convertirse en un problema empresarial.
Una desviación de costes pequeña y detectada a tiempo no es necesariamente una tragedia, sino información útil.
Te permite revisar una compra, corregir un rendimiento, reorganizar una cuadrilla, valorar un cambio, renegociar una subcontrata o modificar la previsión antes de seguir avanzando con una hipótesis que ya sabes que no se cumplirá.
La situación cambia cuando descubres el sobrecoste después de recibir las facturas o cuando la partida está prácticamente terminada. En ese momento puedes analizarlo con una precisión maravillosa. Lo que probablemente ya no puedes hacer es evitarlo.
Por eso el control económico de una obra debería seguir siempre una cadena bastante sencilla:
presupuesto → comprometido → real → previsión de cierre → margen.
Revisa esas cifras cada semana y hazlo por partidas. Compara lo que pensabas gastar con lo que estás consumiendo y con lo que todavía necesitarás para terminar.
Si no puedes obtener esas cinco respuestas de forma razonablemente fiable, tu problema probablemente ya no está únicamente en el presupuesto.
Está en cómo estás gestionando la información con la que diriges la obra.
Y eso, por suerte, sí puedes corregirlo.
Referencias consultadas:
- Hamdan, M., Thneibat, M., & Hyari, K. (2026). Predicting cost overrun in construction projects using machine learning. Engineering, Construction and Architectural Management. doi:10.1108/ECAM-09-2024-1209.
- Jabbar, A., & Khoiry, M. A. (2025). Construction delays and project profitability: A systematic review. Proceedings of the Institution of Civil Engineers – Management, Procurement and Law. doi:10.1680/jmapl.25.00043.
- Namjan, S., et al. (2026). Contractor-based evaluation of construction cost overrun factors. Buildings, 16(3), 607.
- Toma, A., Abdelazim, A., & Ibrahim, M. (2026). Assessment of estimation performance for activities’ cost and time in construction projects using statistical process control. Engineering, Construction and Architectural Management. doi:10.1108/ECAM-08-2024-0995.
