No esperes que la empresa que contrates para reformar tu vivienda, oficina o local comercial te haga por arte de magia el presupuesto más cómodo para ti; incluso si consultas una firma especializada como San Reforma, el control empieza antes, cuando sabes qué pedir, qué comparar y qué dejar cerrado por escrito. Si quieres entender cómo planificar una reforma integral en Zaragoza para controlar presupuesto y plazos, tienes que mirar más allá del precio final.
Una reforma integral no es cambiar cuatro acabados y cruzar los dedos, es una decisión de inversión. Puede mejorar tu casa, actualizar un piso antiguo, preparar un local para trabajar mejor o proteger el valor de un inmueble que empieza a quedarse atrás.
En esta guía vas a ver qué influye en el coste, cómo leer un presupuesto sin tragarte ambigüedades, qué revisar sobre licencias, cómo ordenar los plazos y qué checklist conviene usar antes de firmar. Aquí no venimos a decorar el problema: venimos a ponerle método.

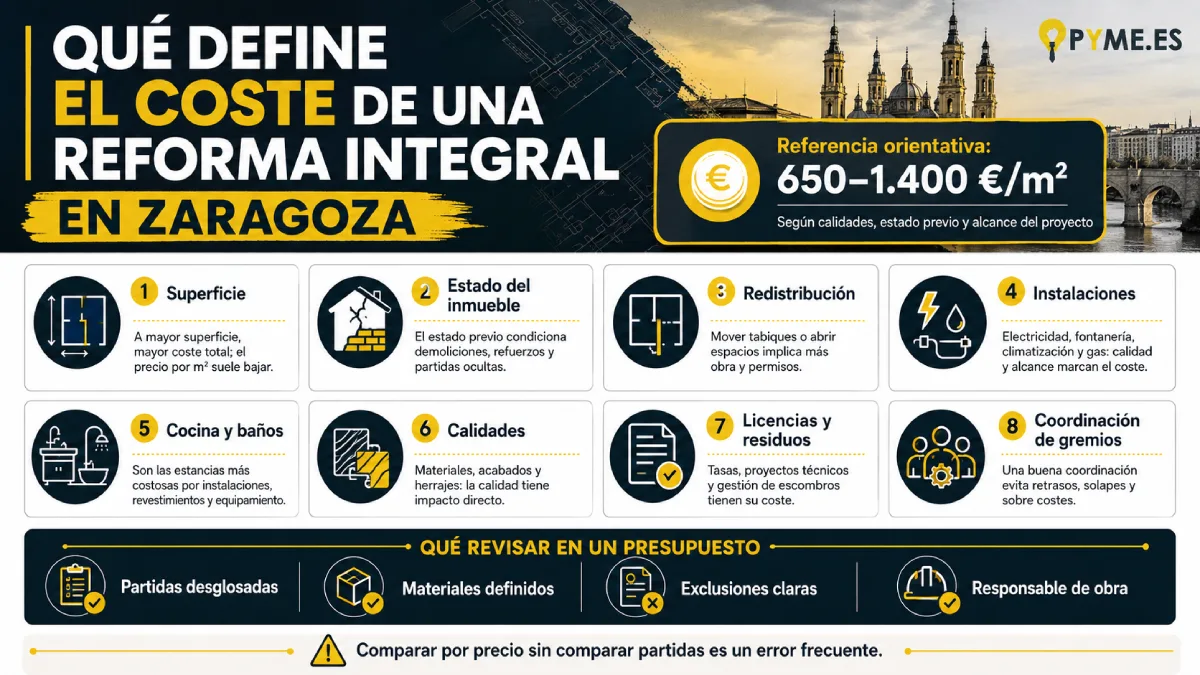

Qué define el coste de una reforma integral en Zaragoza
Idea clave: El coste de una reforma integral depende de la superficie, el estado del inmueble, las instalaciones, la cocina, los baños, las calidades y la coordinación de gremios. Dos presupuestos parecidos pueden esconder trabajos muy distintos, por eso debes comparar partidas, materiales, exclusiones y responsabilidades antes de decidir.
El coste de una reforma integral en Zaragoza no se entiende mirando una cifra aislada al final de un presupuesto. Eso es quedarse en la superficie. Y la superficie, en obra, engaña bastante.
Un presupuesto puede parecer competitivo porque omite partidas. Otro puede parecer más caro porque incluye gestión de residuos, licencias, calidades definidas, revisión técnica, garantías y coordinación. El primero seduce rápido. El segundo suele dormir mejor por la noche.

El coste de una reforma integral en Zaragoza depende de lo que incluye el presupuesto, no solo de la cifra final.
Como referencia orientativa de mercado, una reforma integral en Zaragoza puede moverse entre 650 y 1.400 €/m², según calidades, estado previo de la vivienda y alcance del proyecto (Estudio Cubo, 2025). No lo tomes como una tarifa cerrada, porque sería un error. Sino como una brújula para detectar propuestas demasiado bajas, demasiado vagas o directamente mal planteadas.
El envejecimiento del parque residencial también pesa. Andimac estima que más de 10 millones de viviendas alcanzarán entre 60 y 90 años a partir de 2030, mientras el ritmo rehabilitador sigue siendo reducido (Andimac, 2025). Dicho en cristiano: muchas viviendas necesitan algo más que pintura bonita. Necesitan instalaciones revisadas, eficiencia, accesibilidad, distribución funcional y criterio técnico.
Factores que suelen mover el presupuesto
Una reforma integral combina muchas decisiones pequeñas que, juntas, forman una inversión seria. Estas son las más importantes:
- Superficie total de la vivienda, piso o local
- Estado previo del inmueble
- Redistribución de espacios
- Instalaciones eléctricas
- Fontanería y saneamiento
- Reforma de cocina
- Reforma de baños
- Carpintería interior y exterior
- Suelos, pintura y revestimientos
- Calidades de materiales
- Permisos o trámites municipales
- Gestión de residuos
- Coordinación de gremios
- Imprevistos técnicos.
La superficie es la variable más visible. Más metros suelen implicar más material, más horas de trabajo y más transporte. Pero no mandan los metros por sí solos. Un piso de 70 m² con fontanería antigua, electricidad obsoleta, cocina completa y dos baños puede tener más complejidad que una vivienda mayor con cambios más ligeros.
El estado previo del inmueble es otra pieza de peso. En edificios antiguos, la reforma puede sacar a la luz instalaciones deterioradas, humedades, desniveles, falsos techos mal resueltos o soluciones antiguas que ya no encajan con un uso cómodo y seguro. Aquí no conviene ir de valiente. La obra tiene memoria, y a veces te enseña lo que el anuncio inmobiliario callaba.
La redistribución también cambia el coste. Tirar un tabique parece sencillo desde fuera, pero puede alterar electricidad, calefacción, puntos de luz, ventilaciones, recorridos de fontanería y acabados. Si además afecta a la configuración del inmueble, conviene revisar el encaje urbanístico antes de mover una sola pieza.
Presupuesto · reforma
Factores que pueden cambiar el presupuesto de una reforma
Un presupuesto de reforma no depende solo de los metros cuadrados. El estado del inmueble, las zonas húmedas, las licencias y la coordinación de gremios pueden cambiar el coste real y el calendario de obra.
Idea práctica: antes de comparar presupuestos, revisa si todos incluyen el mismo alcance. Dos ofertas pueden parecer similares, pero cambiar mucho si una detalla estancias, licencias, calidades, revisión técnica y coordinación de obra.
| Factor | Cómo afecta al presupuesto | Qué debes revisar |
|---|---|---|
| Superficie | A más metros, más materiales y horas de trabajo. | Revisión Si el presupuesto está dividido por estancias o partidas. |
| Estado del inmueble | Las instalaciones antiguas pueden elevar el coste. | Revisión Si incluye revisión técnica previa. |
| Cocina y baños | Concentran instalaciones, acabados y mano de obra especializada. | Revisión Si las calidades están especificadas. |
| Licencias | Pueden condicionar el inicio y el alcance de la obra. | Revisión Quién las gestiona y qué documentación se necesita. |
| Coordinación de gremios | Reduce parones, duplicidades y errores de secuencia. | Revisión Si hay un responsable único de obra. |
Cocinas y baños merecen capítulo propio, aunque aquí los tratemos dentro del presupuesto general. Son estancias pequeñas en metros, pero densas en decisiones. Fontanería, electricidad, ventilación, revestimientos, sanitarios, grifería, muebles, encimeras, mamparas, iluminación y remates. Todo suma.
En materiales también hay que ponerse serio. “Calidad media” no significa nada si no se concreta. ¿Qué pavimento? ¿Qué formato? ¿Qué marca? ¿Qué modelo? ¿Qué tipo de pintura? ¿Qué puerta? ¿Qué grifería? ¿Qué mecanismos eléctricos? Una palabra bonita en un presupuesto no coloca azulejos ni evita discusiones.
Ejemplo práctico
Imagina dos presupuestos para reformar un piso en Zaragoza.
El primero te da una cifra cerrada y cuatro líneas generales: “reforma de cocina”, “reforma de baño”, “pintura” e “instalaciones”. Te gusta porque parece más barato.
El segundo separa partidas, incluye mediciones, define materiales, explica fases, indica exclusiones, contempla residuos y aclara quién coordina los gremios. Parece más caro.
La pregunta no es cuál cuesta menos, sino cuál te permite saber qué estás comprando. Ahí está el criterio, Llo demás es jugar a la ruleta con casco de obra.
Por eso, antes de elegir, compara así:
- Mira si las partidas están desglosadas
- Comprueba si las mediciones tienen sentido
- Revisa si los materiales están definidos
- Pregunta qué queda fuera
- Aclara permisos, residuos y garantías
- Exige calendario por fases
- Confirma quién responde si algo se desvía.
Una reforma integral en Zaragoza presupuesto y plazos se gana antes de empezar. No cuando ya tienes el suelo levantado y descubres que faltaba media instalación por valorar.
Presupuesto, licencias y planificación: qué revisar antes de firmar
Qué debes saber: Un presupuesto profesional debe incluir partidas desglosadas, mediciones, materiales concretos, mano de obra, fases, plazos, forma de pago, garantías, exclusiones, gestión de residuos, trámites municipales y reglas para cambios. Si no puedes comparar con claridad, todavía no tienes una propuesta madura.
Firmar un presupuesto de reforma sin entenderlo es como firmar un préstamo sin mirar intereses. Puede salir bien, claro, pero muchas veces sale bastante regular. Y cuando hablamos de obra, lo regular se paga en dinero, tiempo y paciencia.
Un presupuesto serio debe permitirte tomar decisiones con información. No basta con que el documento tenga buen diseño, logotipo elegante y una frase amable al final. Tiene que explicar qué se va a hacer, cómo se va a hacer, con qué materiales, en qué fases y bajo qué condiciones.
Lo primero es el desglose por partidas. La reforma de una vivienda o local debe poder leerse por bloques: demoliciones, albañilería, instalaciones, cocina, baños, suelos, pintura, carpintería, acabados, gestión de residuos y remates. Si todo aparece mezclado, comparar se vuelve casi imposible.
Después vienen las mediciones. No es lo mismo “pintar vivienda” que especificar metros cuadrados, preparación de paredes, número de manos y tipo de pintura. No es lo mismo “poner suelo” que indicar superficie, material, rodapié, base, retirada del pavimento anterior y remates.
Qué debe incluir un presupuesto profesional
Antes de firmar, revisa que aparezcan estos puntos:
- Partidas desglosadas por tipo de trabajo
- Mediciones claras
- Materiales concretos o rangos definidos
- Mano de obra incluida
- Fases de ejecución
- Plazos estimados
- Forma de pago
- Garantías
- Exclusiones
- Gestión de residuos
- Posibles trámites municipales
- Condiciones para cambios durante la obra
- Responsable de coordinación
- Criterio para aprobar imprevistos.
Aquí conviene tener carácter. Si algo no está escrito, no lo des por hecho. En una conversación todo parece sencillo. En una obra con polvo, prisa y decisiones acumuladas, la memoria se vuelve creativa.
La planificación también debe contemplar los permisos. En Zaragoza, una reforma que modifique distribución, instalaciones o condiciones del inmueble debe revisarse desde el punto de vista urbanístico, porque puede entrar en el procedimiento de licencia o declaración responsable de obra mayor de reforma (Ayuntamiento de Zaragoza, 2026).
Esto no significa que cualquier actuación sea compleja, sino que debes comprobarlo antes. Cambiar acabados no es lo mismo que modificar distribución interior, intervenir instalaciones generales o tocar elementos que alteren condiciones del inmueble. La diferencia importa porque puede afectar a documentación, plazos y responsabilidades.
Presupuesto · señales útiles
Cómo detectar si un presupuesto de reforma está bien planteado
Esta infografía te ayuda a leer un presupuesto con más criterio: qué aspectos transmiten claridad y qué señales suelen anticipar dudas, cambios desordenados o costes difíciles de controlar.
Qué debes saber: un buen presupuesto no solo dice cuánto cuesta la obra. También aclara qué se va a hacer, con qué materiales, en qué plazo, cómo se pagará y cómo se gestionarán los cambios. Esa claridad reduce conflictos y facilita comparar ofertas de verdad.
-
Partidas
Buena señal
Separadas por trabajos y estancias.
Señal de alerta
Conceptos generales sin detalle.
-
Materiales
Buena señal
Marcas, modelos o calidades definidas.
Señal de alerta
“Calidad media” sin explicación.
-
Plazos
Buena señal
Calendario por fases.
Señal de alerta
Fecha final sin desglose.
-
Pagos
Buena señal
Vinculados a hitos de obra.
Señal de alerta
Pagos poco relacionados con el avance real.
-
Cambios
Buena señal
Requieren aprobación por escrito.
Señal de alerta
Se resolverán “sobre la marcha”.
-
Licencias
Buena señal
Se indica quién las revisa y gestiona.
Señal de alerta
No se mencionan.
-
Garantías
Buena señal
Aparecen condiciones claras.
Señal de alerta
Quedan en promesas verbales.
También hay que hablar de la forma de pago. Una estructura razonable suele vincular los pagos al avance de la obra. Esto no significa desconfiar de todo el mundo. Significa gestionar bien. Un empresario lo entiende rápido: pagar sin hitos claros reduce tu capacidad de control.
La gestión de cambios merece mucha atención. Durante una reforma puedes querer mover un enchufe, cambiar una puerta, mejorar una grifería, ajustar la cocina o añadir iluminación. Es normal. Lo que no es normal es decidirlo sin valorar coste y plazo.
La regla debería ser sencilla:
- Se detecta el cambio
- Se presupuesta
- Se informa del impacto en calendario
- Se aprueba por escrito
- Se ejecuta.
Parece burocrático, pero no lo es. Es orden. Y el orden, en una obra, vale dinero.
También conviene prever una partida para imprevistos. No como cheque en blanco para nadie, sino como colchón financiero. En edificios existentes puede aparecer una instalación que no estaba en buen estado, una humedad oculta o una solución constructiva antigua que obliga a adaptar el plan. La diferencia entre una reforma bien gestionada y una caótica no está en que una tenga imprevistos y la otra no. Está en cómo se responden.
Cuando la reforma incorpora mejoras energéticas, la planificación presupuestaria debe contemplar posibles incentivos fiscales, ya que la fiscalidad española incluye deducciones y bonificaciones vinculadas a la rehabilitación energética de viviendas (Bertrán Girón, 2026). Este punto tiene especial sentido si vas a cambiar ventanas, mejorar aislamiento, renovar instalaciones o intervenir en eficiencia.
Preguntas que debes hacer antes de firmar
Estas preguntas te ahorran disgustos:
- ¿Qué trabajos quedan fuera del presupuesto?
- ¿Qué materiales están incluidos exactamente?
- ¿Quién gestiona permisos y documentación?
- ¿Cómo se aprueban cambios durante la obra?
- ¿Quién coordina a los gremios?
- ¿Qué ocurre si aparece un imprevisto técnico?
- ¿Qué garantías se entregan al finalizar?
- ¿Cómo se documentan los pagos?
- ¿Existe calendario por fases?
- ¿Qué debe decidir el propietario antes del inicio?
Si una empresa no sabe responder con claridad, no es una buena señal. Y lo digo sin paños calientes: una reforma integral necesita método. La simpatía ayuda, pero no sustituye una planificación bien hecha.
Aquí encaja de forma natural la idea central del artículo: cómo planificar una reforma integral en Zaragoza para controlar presupuesto y plazos no consiste en perseguir el presupuesto más bajo, sino en entender qué incluye, qué excluye y qué nivel de coordinación tendrás durante la ejecución.
Cómo calcular plazos realistas y evitar retrasos durante la obra
Respuesta rápida: Los plazos dependen de la complejidad de la reforma, el estado del inmueble, la disponibilidad de materiales, la secuencia de gremios, los permisos y los cambios que introduzcas durante la obra. El calendario se controla cerrando decisiones antes de empezar y ordenando fases con un responsable claro.
El plazo de una reforma no se controla con entusiasmo. Se controla con planificación. Esta frase puede sonar seca, pero es una verdad como un tabique recién levantado: si empiezas con decisiones abiertas, el calendario empieza cojo.
Hay propietarios que quieren empezar rápido porque sienten que así avanzan. Y es totalmente Normal, a nadie le gusta ver una vivienda parada, un local sin actividad o una oficina esperando obra. Pero empezar sin cerrar materiales, distribución, permisos y secuencia de trabajos suele provocar el efecto contrario: más parones, más llamadas, más cambios y más tensión.
Una reforma integral funciona como una coreografía. Primero entra un gremio, después otro, luego otro. Si uno se retrasa, el siguiente no siempre puede entrar al día siguiente. Puede tener otra obra, otro calendario y otros compromisos. Ahí aparece el efecto dominó.
Factores que pueden alterar los plazos
Los retrasos suelen venir de varias fuentes:
- Diagnóstico inicial incompleto
- Materiales elegidos tarde
- Cambios durante la ejecución
- Permisos no revisados al inicio
- Instalaciones antiguas no detectadas
- Gremios mal coordinados
- Falta de stock en determinados acabados
- Decisiones pendientes del propietario
- Errores de medición
- Remates no previstos.
El diagnóstico inicial es la primera defensa. Antes de levantar suelos o tirar tabiques, conviene revisar qué se sabe del inmueble y qué incertidumbres existen. No elimina todos los imprevistos, pero reduce la improvisación. Es como abrir un mapa antes de entrar en carretera: no evita cada curva, pero impide conducir a ciegas.
La elección de materiales también debe cerrarse pronto. Si eliges pavimento, azulejos, puertas, grifería o muebles de cocina tarde, puedes bloquear fases enteras. Y aquí no vale culpar solo a la empresa. El propietario también forma parte de la planificación. Decidir tarde tiene consecuencias.
Los cambios en obra son otra fuente habitual de retrasos. Cambiar una distribución, añadir puntos de luz, mover una toma de agua o modificar acabados puede parecer pequeño desde fuera. En la práctica, puede obligar a rehacer trabajos, ajustar pedidos y mover agendas.
Fases de obra · visión operativa
Cómo se ordena una reforma para evitar retrasos y repeticiones
Esta infografía resume el flujo habitual de una reforma y el riesgo que aparece cuando cada fase se solapa, se adelanta sin criterio o empieza sin una revisión previa suficiente.
Resumen útil: en una reforma, el orden importa tanto como el presupuesto. Cuando diagnóstico, instalaciones, revestimientos y acabados no siguen una secuencia lógica, aumentan los retrabajos, los costes y los conflictos de coordinación entre gremios.
-
Diagnóstico inicial
Qué ocurre Se revisa el estado del inmueble, el alcance real de la intervención y las prioridades de la obra.
Riesgo si no se planifica Presupuesto incompleto.
-
Demoliciones
Qué ocurre Se retiran los elementos existentes que deben sustituirse o liberar espacio para la nueva obra.
Riesgo si no se planifica Retrasos por residuos o sorpresas técnicas.
-
Instalaciones
Qué ocurre Se ejecutan electricidad, fontanería, climatización y telecomunicaciones antes de cerrar paramentos y acabados.
Riesgo si no se planifica Rehacer trabajos ya terminados.
-
Albañilería y revestimientos
Qué ocurre Se levantan tabiques, se regularizan superficies y se colocan suelos, paredes y alicatados.
Riesgo si no se planifica Desajustes entre gremios.
-
Carpintería y acabados
Qué ocurre Se instalan puertas, muebles, pintura, remates y elementos finales de uso y presentación.
Riesgo si no se planifica Entrega final con defectos.
-
Revisión final
Qué ocurre Se comprueba la obra, se corrigen incidencias y se cierran los pendientes antes de darla por finalizada.
Riesgo si no se planifica Conflictos por trabajos sin resolver.
La fase de demoliciones suele revelar información que antes estaba oculta. Al retirar revestimientos, falsos techos o instalaciones antiguas pueden aparecer problemas que obligan a ajustar el plan. Por eso el presupuesto debe contemplar cómo se aprueban imprevistos. No para abrir la puerta al descontrol, sino para responder con orden.
Después llegan las instalaciones. Este momento pide precisión: Electricidad, fontanería, climatización y telecomunicaciones deben quedar bien definidas antes de cerrar paredes o colocar revestimientos. Si decides tarde dónde irá un electrodoméstico, una lámpara o un punto de red, puedes obligar a rehacer lo que ya estaba terminado.
La albañilería y los revestimientos dependen de que lo anterior esté cerrado. Aquí el orden importa mucho. Colocar por colocar no es avanzar; avanzar es ejecutar en la secuencia correcta. Una obra mal ordenada parece moverse al principio, pero luego empieza a tropezar.
Los acabados son el tramo donde el propietario suele tener más ganas de ver resultado. Puertas, pintura, cocina, sanitarios, iluminación, rodapiés y remates dan sensación de final. Pero si llegan con prisas, aparecen detalles mal resueltos. La revisión final debe estar prevista desde el inicio.
Ejemplo claro de efecto dominó
Piensa en una reforma de local. La instalación eléctrica debe quedar lista antes de cerrar paredes. Si durante la obra decides cambiar la distribución de puestos de trabajo, quizá haya que mover enchufes, puntos de red e iluminación.
Ese cambio retrasa al electricista. Si el electricista se retrasa, el albañil no cierra. Si el albañil no cierra, el pintor no entra. Si el pintor no entra, la carpintería queda pendiente. Así se pierde una semana sin que nadie haya hecho nada “grave”. Simplemente, no había decisiones cerradas.
Por eso el calendario debe incluir:
- Fecha de inicio prevista
- Fases de trabajo
- Dependencias entre gremios
- Materiales que deben estar elegidos antes de cada fase
- Momentos de validación del propietario
- Fecha estimada de revisión final
- Procedimiento para corregir pendientes.
No hace falta prometer milagros, sino trabajar con realismo. Los plazos de obra se defienden con una agenda ordenada, decisiones cerradas y una persona que coordine. Sin eso, la reforma puede convertirse en una conversación interminable de mensajes, fotos y “mañana lo vemos”.
Y cuando hablamos de vivienda, local u oficina, los retrasos no son una molestia menor. Pueden afectar a mudanzas, alquileres, apertura de negocio, actividad profesional o planificación financiera. Un empresario lo sabe: el tiempo también tiene coste, aunque no aparezca siempre en la factura.
Checklist final antes de contratar una reforma integral en Zaragoza
En pocas palabras: Antes de contratar, comprueba alcance, presupuesto máximo, partidas, materiales, permisos, calendario, garantías, coordinación de gremios y gestión de cambios. La mejor decisión no es la más barata en apariencia, sino la que te permite entender riesgos, costes y responsabilidades antes de firmar.
La checklist es donde se ve si vas con criterio o vas a ver qué pasa. Y en una reforma integral, “a ver qué pasa” es una estrategia floja. Muy floja.
Antes de firmar, necesitas separar ilusión de decisión. Puedes tener ganas de estrenar cocina, abrir espacios, reformar un baño o actualizar una oficina. Perfecto. Pero primero hay que poner números, fases y responsabilidades sobre la mesa.
Checklist de decisión antes de firmar
Revisa estos puntos uno por uno:
- Has definido qué quieres reformar
- Has ordenado prioridades por estancias
- Tienes claro tu presupuesto máximo
- Has pedido un presupuesto desglosado
- Sabes qué materiales están incluidos
- Has revisado si hacen falta permisos
- Sabes quién coordina los gremios
- Tienes calendario por fases
- Conoces las garantías
- Sabes cómo se gestionan cambios
- Has preguntado por imprevistos
- Has revisado exclusiones
- No estás decidiendo solo por el precio más bajo.
Ahora vamos a aterrizarlo.
Definir qué quieres reformar no es decir “quiero dejarlo nuevo”. Eso no sirve para presupuestar con rigor. Debes concretar estancias, instalaciones, acabados y nivel de intervención. Cocina completa, baño completo, cambio de suelos, pintura, carpintería, electricidad, fontanería, climatización, aislamiento, ventanas. Cuanto más claro seas, más comparable será la propuesta.
Ordenar prioridades también ayuda. Si el presupuesto se ajusta, debes saber qué es irrenunciable y qué puede esperar. En una vivienda antigua, quizá tenga más sentido renovar instalaciones que gastar demasiado en un acabado vistoso. En un local, quizá la prioridad sea cumplir condiciones de actividad, mejorar circulación interior y no interrumpir más de lo necesario la apertura.
El presupuesto máximo debe estar claro. No para enseñarlo sin más, sino para tomar decisiones realistas. Una reforma sin límite financiero es una fuente de tensión. Una reforma con límite, prioridades y margen para imprevistos se gestiona mejor.
Comparativa · antes de contratar
Preguntas clave antes de aceptar un presupuesto de reforma
Antes de firmar, conviene transformar las dudas en preguntas concretas. La respuesta que recibas te dirá si el presupuesto está bien cerrado o si todavía hay zonas grises que pueden convertirse en sobrecostes.
Lectura práctica: una reforma se controla mejor cuando el alcance, las exclusiones, los permisos, los pagos, los cambios y las garantías quedan por escrito. Preguntar antes evita discutir después con la obra ya empezada.
| Pregunta | Respuesta que te interesa | Riesgo si no la haces |
|---|---|---|
| ¿Qué incluye exactamente? | Buena señal Partidas claras y materiales definidos. | Riesgo Costes ocultos. |
| ¿Qué queda fuera? | Buena señal Exclusiones expresas. | Riesgo Sorpresas durante la obra. |
| ¿Quién coordina? | Buena señal Responsable único. | Riesgo Gremios desordenados. |
| ¿Qué permisos hacen falta? | Buena señal Revisión urbanística previa. | Riesgo Retrasos o trámites pendientes. |
| ¿Cómo se pagan los trabajos? | Buena señal Pagos por fases. | Riesgo Menos control sobre avance. |
| ¿Qué pasa con los cambios? | Buena señal Aprobación por escrito. | Riesgo Desviaciones sin control. |
| ¿Qué garantías hay? | Buena señal Condiciones claras. | Riesgo Conflictos tras la entrega. |
Señales de que un presupuesto necesita revisión
Desconfía si detectas esto:
- Hay muchas partidas genéricas
- No aparecen materiales concretos
- No se mencionan permisos
- No queda claro quién coordina
- No se habla de residuos
- No hay calendario por fases
- Las garantías son vagas
- Los cambios se resolverán verbalmente
- El precio es muy inferior sin explicación
- Te presionan para firmar sin revisar.
No se trata de pensar mal. Se trata de pensar bien. Un presupuesto claro protege al propietario y también protege a la empresa seria. Cuando las reglas están por escrito, todos trabajan con menos ruido.
La reforma también debe analizarse como inversión patrimonial. Si mejoras instalaciones, distribución, eficiencia y funcionalidad, el inmueble puede ganar valor de uso y atractivo. Si haces una intervención improvisada, quizá gastes mucho sin resolver lo importante. Hay reformas que parecen baratas porque evitan decisiones difíciles. Luego pasan factura.
Cuando la actuación incorpora eficiencia energética, conviene revisar el posible impacto fiscal y los incentivos disponibles con asesoramiento adecuado. La literatura académica sobre fiscalidad medioambiental en España recoge el papel de deducciones y bonificaciones vinculadas a rehabilitación energética (Bertrán Girón, 2026). No lo metas en el cajón de “ya lo miraré”. Puede afectar a la planificación económica.
Mini guía para comparar tres presupuestos
Cuando tengas varias propuestas, haz esto:
- Crea una tabla con las mismas partidas
- Copia el precio de cada empresa por partida
- Marca materiales definidos y materiales vagos
- Señala exclusiones
- Comprueba permisos y residuos
- Revisa calendario
- Anota garantías
- Pregunta por cambios e imprevistos
- Valora coordinación
- Decide con información, no con prisa.
Este ejercicio parece simple, pero es poderoso. Convierte una decisión emocional en una decisión empresarial. Y aunque estés reformando tu vivienda, conviene pensar como gestor de tu propio patrimonio. Quien firma sin comparar bien no es más rápido; suele ser más vulnerable.
Qué hacer si el presupuesto se te va
Si el presupuesto supera lo que puedes asumir, no recortes a ciegas. Recortar sin criterio puede ser peor que no reformar.
Hazlo así:
- Mantén primero lo técnico: instalaciones, seguridad, humedades, estructura interior si procede.
- Ajusta después acabados, marcas y elementos decorativos.
- Divide la reforma por fases si el inmueble lo permite.
- Elimina cambios secundarios.
- Evita tocar distribución si dispara instalaciones.
- Pide alternativas de material con calidades claras.
- Mantén un margen para imprevistos.
La metáfora es sencilla: una reforma es como construir una mesa. Puedes elegir una madera más sencilla, pero no conviene quitarle una pata. En vivienda y locales pasa igual. Recortar en lo visible puede tener sentido. Recortar en lo que sostiene la reforma suele salir caro.
Reformar con cabeza es decidir antes de gastar
Una reforma integral en Zaragoza no debería empezar con una demolición, sino con una decisión bien tomada. Primero diagnóstico, después presupuesto, luego permisos, materiales, calendario, coordinación y garantías. Ese orden no es capricho. Es control.
Si eres propietario de una vivienda, piso o local, piensa como empresario de tu propio inmueble. Cada euro que pongas en la reforma debe tener una razón. Cada plazo debe apoyarse en una fase. Cada cambio debe aprobarse con claridad. Cada promesa importante debe quedar escrita.
Lo diré claro: no gana quien firma antes, gana quien entiende mejor lo que firma. Una reforma bien planificada reduce improvisaciones, evita conflictos y te permite comparar empresas con más criterio. Guarda este checklist antes de pedir presupuestos. Te ayudará a detectar propuestas incompletas, precios poco claros y calendarios demasiado optimistas.
Referencias consultadas:
- Ayuntamiento de Zaragoza. (2026). Licencia o Declaración Responsable de Obra Mayor de Reforma (X406). Trámites y servicios.
- Andimac. (2025). Más de 10 millones de hogares cumplirá 60 años la próxima década, pero solo se rehabilitan 27.000 viviendas anuales. Andimac. https://www.andimac.org/2025/09/15/mas-de-la-mitad-de-los-10-millones-de-hogares-cumplira-60-anos-la-proxima-decada-pero-solo-se-rehabilitan-27-000-viviendas-anuales/
- Estudio Cubo. (2025). Reforma integral en Zaragoza 2025: precios, consejos y claves del proyecto. Cubo Estudio. https://www.estudiocubo.es/blog/cuanto-cuesta-reforma-integral-zaragoza-2025
- Bertrán Girón, M. (2026). Eficiencia energética y fiscalidad: un enfoque desde la protección del medio ambiente en España. Dialnet. https://dialnet.unirioja.es/servlet/articulo?codigo=10652322
