PYME
Inicio GESTIÓN Cuadro de mando de obra: cómo saber si una construcción gana o...

Cuadro de mando de obra: cómo saber si una construcción gana o pierde dinero antes del cierre

cómo saber si una obra de construcción es rentable antes de terminarla
Controlar la rentabilidad durante la ejecución permite corregir desviaciones antes de que comprometan el resultado final de la obra.

Entre materiales, pago de trabajadores, mermas, maquinaria, logística y subcontratas, ¿cuánto queda realmente de beneficio? Para descubrirlo no puedes esperar al cierre. Cómo saber si una obra de construcción es rentable antes de terminarla depende de comparar los ingresos que previsiblemente obtendrás con los costes registrados, los gastos que ya has comprometido y el importe que todavía necesitarás para completar los trabajos. Después debes enfrentar esa proyección con el avance físico y las certificaciones.

El presupuesto inicial tiene que convertirse en la línea base económica de la obra, no quedarse olvidado en una carpeta después de conseguir el contrato. Un programa para hacer presupuestos de obra puede ayudarte a ordenar mediciones, precios y partidas desde el principio, pero la disciplina de control sigue siendo responsabilidad de la empresa. El software organiza el terreno; las decisiones las tomas tú.

En este artículo verás qué datos debes reunir, cómo calcular el margen previsto, qué indicadores conviene mostrar en un cuadro de mando y qué señales anticipan una pérdida. También encontrarás una fórmula práctica, una tabla de diagnóstico y distintos niveles de control según gestiones una pequeña reforma, varias obras simultáneas o una estructura con almacén, personal propio y subcontratas.

Qué datos permiten saber si una obra será rentable antes de terminarla

Respuesta rápida: Para proyectar la rentabilidad necesitas conocer los ingresos previstos al cierre, los costes contabilizados, los pedidos y contratos ya comprometidos, el consumo de materiales, las horas trabajadas, el avance físico, las certificaciones y el coste actualizado del trabajo pendiente. Sin estas piezas, el margen que ves puede ser una ilusión contable.

La rentabilidad de una obra no se descubre mirando la cuenta bancaria ni restando las facturas recibidas a lo que has cobrado. Ese cálculo puede servir para conocer una parte de la tesorería, pero no explica cómo terminará el proyecto.

Una obra puede mostrar dinero en caja y estar perdiendo margen. Basta con que existan pedidos pendientes de facturar, trabajos ejecutados que no podrás cobrar o rendimientos inferiores a los presupuestados.

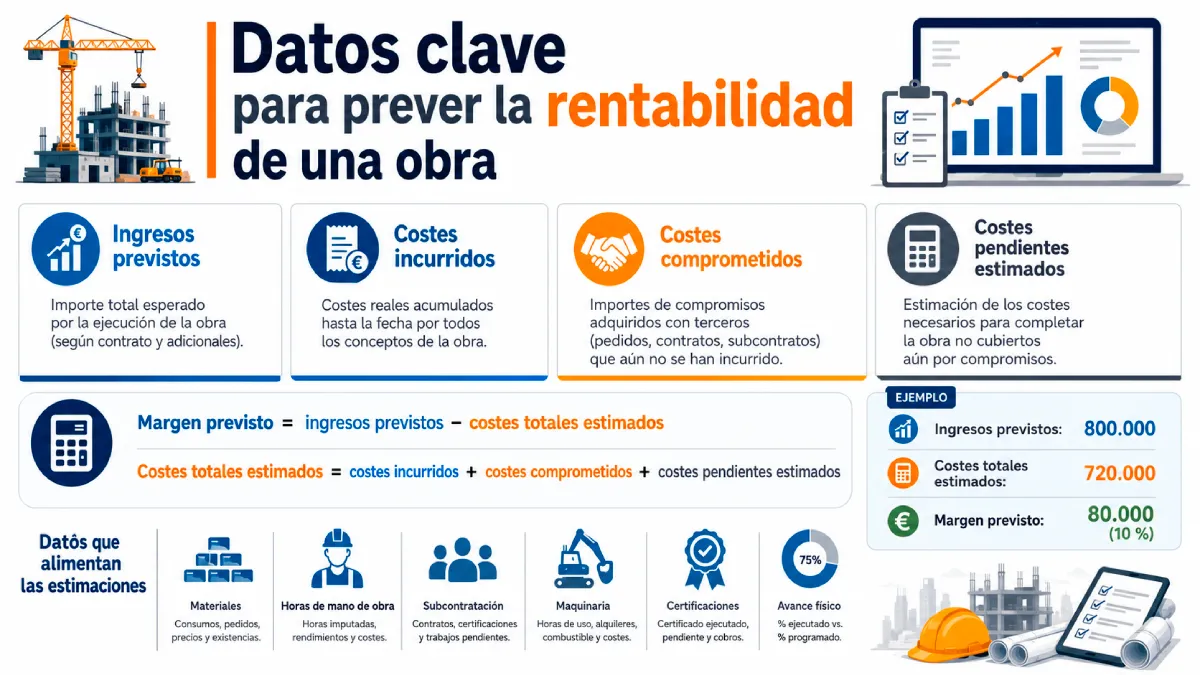

datos clave para preveer la rentabilidad de una obra infografía
Una previsión fiable combina ingresos esperados, costes reales, compromisos adquiridos y el gasto pendiente hasta completar el proyecto.

Para evitar esa falsa tranquilidad necesitas construir una previsión de cierre. Esa previsión debe responder a tres preguntas:

  • ¿Cuánto vas a ingresar realmente?
  • ¿Cuánto has gastado y comprometido?
  • ¿Cuánto te costará terminar lo pendiente?

Presupuesto e ingresos previstos

El primer dato es el presupuesto aceptado por el cliente, desglosado por capítulos, partidas, mediciones y precios unitarios. Esa cifra marca el punto de partida, pero rara vez representa por sí sola el ingreso final.

Durante la ejecución pueden aparecer modificaciones de alcance, ampliaciones, reducciones de mediciones, precios contradictorios y trabajos adicionales. Por eso debes separar los ingresos en bloques:

  • Importe contratado: valor inicial firmado con la propiedad.
  • Modificaciones aprobadas: reformados y ampliaciones que cuentan con autorización formal.
  • Trabajos adicionales pendientes: actuaciones realizadas o solicitadas cuyo precio aún no ha sido aprobado.
  • Certificaciones emitidas: producción que ya has presentado o facturado.
  • Producción pendiente de certificar: trabajo ejecutado que todavía no se ha incluido en una certificación.
  • Ingresos previsibles al cierre: importe que, con un criterio prudente, esperas reconocer cuando finalice la obra.

Los trabajos adicionales sin respaldo documental merecen especial cuidado. Puedes haberlos ejecutado, haber consumido materiales y haber pagado horas, pero eso no significa que vayas a cobrarlos.

Imagina que el cliente pide cambiar una instalación valorada en 18.000 unidades monetarias y el equipo empieza a trabajar antes de firmar la modificación. Si introduces ese importe completo como ingreso seguro, el cuadro de mando mostrará un margen mejor del que realmente tienes. Hasta que exista una aprobación clara, conviene clasificarlo como ingreso en riesgo.

Costes incurridos, comprometidos y pendientes

Aquí está el punto donde muchas empresas se engañan sin querer. Cuando revisas únicamente las facturas recibidas, observas el pasado registrado por contabilidad. No ves todas las obligaciones que la obra ya ha generado.

Debes distinguir tres niveles:

  • Costes incurridos: facturas contabilizadas, nóminas imputadas, consumos reconocidos y otros gastos ya registrados.
  • Costes comprometidos: pedidos emitidos, contratos con subcontratas, alquileres acordados y compras confirmadas que aún no se han facturado por completo.
  • Costes pendientes estimados: recursos que todavía necesitarás para terminar la ejecución.

Dentro de estos bloques debes controlar:

  • Materiales entregados y consumidos
  • Acopios almacenados en obra
  • Horas de personal propio
  • Coste de subcontratación
  • Maquinaria propia o alquilada
  • Medios auxiliares
  • Jefatura de obra y estructura imputable
  • Suministros, licencias y gastos indirectos
  • Mermas y repasos
  • Trabajo pendiente por ejecutar.

Supongamos que contabilidad muestra un gasto de 310.000, pero tienes pedidos firmados por 90.000 y calculas que terminar la obra costará otros 240.000. Tu coste proyectado no es 310.000, sino 640.000.

Eso cambia por completo la conversación.

Control económico · previsión de cierre

Cómo calcular el margen previsto de una obra

La lógica es simple: primero estimas el coste total esperado al cierre y, después, lo restas a los ingresos previstos. Esta simulación muestra el cálculo con una obra de 800.000 en ingresos previstos.

Fórmula básica

Margen previsto = ingresos previstos − costes totales estimados

Desglose del coste total

Costes totales estimados = costes incurridos + costes comprometidos + costes pendientes estimados

Datos de la simulación

Ingresos previstos al cierre 800.000
Costes incurridos 330.000
Costes comprometidos 120.000
Costes pendientes estimados 270.000

Resultado paso a paso

Paso 1

Costes totales estimados = 330.000 + 120.000 + 270.000

= 720.000

Paso 2

Margen previsto = 800.000 − 720.000

= 80.000

Margen previsto

80.000

Este resultado refleja el margen estimado al cierre con los datos facilitados en la simulación.

Lectura práctica: el cálculo solo es útil si incorpora no solo lo ya gastado, sino también lo comprometido y lo pendiente. Mirar únicamente los costes incurridos puede dar una falsa sensación de rentabilidad cuando todavía quedan partidas relevantes por ejecutar.

La previsión de margen mejora cuando la obra se revisa con una lógica de cierre: ingresos esperados frente a todos los costes que todavía impactarán en el resultado final.

El margen proyectado sería del 10 % sobre los ingresos. Ahora bien, si el coste pendiente se recalcula y sube a 310.000, el beneficio previsto bajaría a 40.000. La obra seguiría siendo rentable, pero habría perdido la mitad del margen esperado.

Para afinar esta previsión puedes utilizar la gestión del valor ganado, una metodología que relaciona el avance conseguido con el coste consumido y permite observar tendencias durante la ejecución. Su aplicación en construcción ayuda a analizar desviaciones de plazo y coste antes del cierre (Proaño-Narváez et al., 2022).

Valor ganado · control de costes

CPI, EAC y ETC: tres indicadores para vigilar el coste final

El índice de rendimiento del coste permite comparar el avance ejecutado con el gasto real acumulado. A partir de ese dato puede estimarse el coste final del proyecto y el importe que todavía queda por consumir.

Fórmulas clave

Índice de rendimiento del coste

CPI = valor ganado ÷ coste real

Relaciona el presupuesto del trabajo realmente ejecutado con lo consumido para conseguirlo.

Estimación del coste final

EAC = presupuesto total ÷ CPI

Proyecta el coste esperado al cierre a partir del rendimiento acumulado.

Coste pendiente

ETC = EAC − coste real

Calcula cuánto queda por gastar desde la situación actual.

Qué significa cada variable

Valor ganado

Presupuesto correspondiente al trabajo realmente ejecutado.

Coste real

Importe consumido para conseguir ese avance.

Presupuesto total

Base de referencia usada para proyectar el coste final estimado.

Escenario 1

CPI = 1

El rendimiento del coste coincide con lo planificado. Lo ejecutado y lo gastado mantienen el equilibrio esperado.

Escenario 2

CPI > 1

Refleja una eficiencia favorable. Se está obteniendo más avance del previsto para el coste realmente consumido.

Escenario 3

CPI < 1

Señala un rendimiento desfavorable. Estás gastando más de lo previsto para producir el mismo avance.

Paso 1

Calcula el CPI

Compara el valor ganado con el coste real para medir la eficiencia del coste.

Paso 2

Proyecta el EAC

Usa el presupuesto total y el CPI acumulado para estimar cuánto costará terminar.

Paso 3

Obtén el ETC

Resta al coste final estimado el coste real acumulado y sabrás lo que queda por consumir.

Lectura práctica: el CPI no sirve solo para describir el pasado. También condiciona la proyección del coste final. Si el rendimiento acumulado empeora, el EAC tenderá a subir y el ETC mostrará cuánto presupuesto adicional puede seguir absorbiendo la obra si no se corrige.

El valor ganado permite pasar de una lectura de gasto histórico a una lectura de rendimiento y proyección: primero mides eficiencia con el CPI, después estimas el coste final con el EAC y, por último, calculas el coste pendiente con el ETC.

Estas fórmulas permiten actualizar la previsión cuando la tendencia observada durante la obra puede continuar hasta el final (Ambriz Avelar, 2008). No sustituyen el criterio del jefe de obra. Lo refuerzan con datos.

Si quieres saber, cómo saber si una obra de construcción es rentable antes de terminarla exige abandonar el presupuesto estático y mantener una previsión viva. Si el trabajo pendiente sigue valorado con rendimientos que la obra ya ha demostrado que no puede cumplir, el margen proyectado carece de credibilidad.

Cómo construir un cuadro de mando de obra útil

Un cuadro de mando útil cruza presupuesto, coste incurrido, coste comprometido, avance físico, certificaciones, cobros y margen previsto. Su trabajo no consiste en decorar una reunión con gráficos. Debe mostrar qué desviación existe, dónde se ha producido, cuánto dinero amenaza y quién tiene que actuar.

Un buen cuadro de mando no necesita cincuenta indicadores. Necesita los datos adecuados, actualizados con el mismo criterio y conectados con una decisión empresarial.

Cuando un panel acumula cifras sin establecer prioridades, se convierte en una exposición de problemas. Tú necesitas una herramienta de intervención.

Indicadores que debes controlar

Estos son los indicadores para controlar la rentabilidad de una obra que deberían aparecer en una revisión económica:

Control económico · alertas de obra

Indicadores para detectar desviaciones de coste y margen

Un sistema de control útil no se limita a registrar gastos. También debe mostrar qué está empeorando, por qué puede afectar al resultado final y qué decisión conviene estudiar antes de que la desviación sea difícil de corregir.

Medir

Comparar previsión, ejecución y compromisos

Detectar

Identificar señales antes del cierre

Corregir

Asignar una acción concreta a cada alerta

Desliza horizontalmente para consultar todas las columnas.

Indicadores de coste, producción, margen, certificación, cobros, materiales y mano de obra con sus principales señales de alerta.
Indicador Qué mide Señal de alerta Acción posible
Desviación entre presupuesto y coste estimado Diferencia entre la línea base y la previsión actual. El coste final previsto supera el objetivo. Recalcular partidas y aplicar medidas de ahorro.
Coste comprometido Pedidos y contratos todavía no facturados. La partida queda agotada antes de ejecutarse. Bloquear nuevas compras y revisar compromisos.
Avance físico frente a coste ejecutado Eficiencia económica de la producción. El coste avanza más rápido que la obra. Revisar rendimientos, cuadrillas y consumos.
Margen previsto al cierre Beneficio proyectado cuando termine el proyecto. Caída continuada durante varias revisiones. Actualizar el coste pendiente y aprobar un plan correctivo.
Grado de certificación Producción ejecutada que se ha presentado al cliente. Existe obra realizada sin certificar. Resolver mediciones y preparar la certificación.
Cobros pendientes Importes vencidos o pendientes de cobro. El plazo de cobro aumenta. Reclamar, acordar fechas y ajustar tesorería.
Consumo de materiales Material utilizado frente al previsto. Aparecen mermas o consumos sin partida. Revisar almacén, albaranes e imputaciones.
Horas reales frente a previstas Rendimiento de la mano de obra. Se consumen más horas por unidad ejecutada. Ajustar cuadrillas, método y planificación.

Lectura práctica: un indicador aislado puede generar una interpretación incompleta. Conviene revisar conjuntamente coste, avance físico, compromisos, certificaciones, cobros, materiales y horas. Cuando varias señales empeoran a la vez, la prioridad es actualizar la previsión de cierre y asignar responsables a las acciones correctivas.

El indicador más revelador suele ser la comparación entre avance físico y coste ejecutado. Si has completado el 40 % de la producción, pero ya has consumido el 58 % del coste previsto, existe una desviación que merece explicación.

Puede deberse a compras anticipadas o acopios, lo que no implica necesariamente una pérdida. También puede revelar baja productividad, mediciones erróneas, mermas o una planificación pobre. El cuadro de mando debe ayudarte a distinguir una situación de la otra.

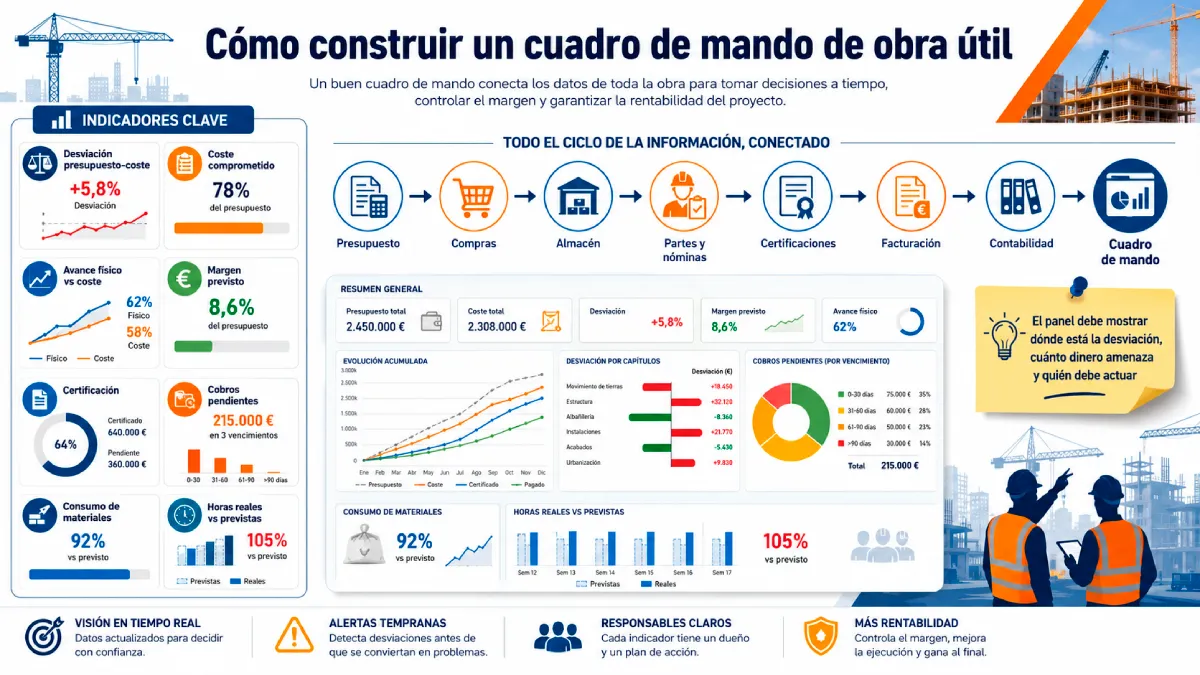

cómo construir un cuadro de mando de obra útil infografía
El cuadro de mando convierte los datos de compras, producción, certificaciones y contabilidad en decisiones capaces de proteger el margen.

Flujo de información

La calidad del panel depende del recorrido que sigue el dato. El flujo lógico es este:

  • Presupuesto → compras → almacén → partes y nóminas → certificaciones → facturación → contabilidad → cuadro de mando

Cada eslabón alimenta al siguiente:

  • El presupuesto define cuánto puedes gastar por partida
  • Compras convierte una parte de ese límite en compromisos
  • El almacén registra entradas, salidas y transferencias
  • Los partes imputan horas y producción
  • Las certificaciones valoran el trabajo ejecutado
  • Facturación transforma la certificación aprobada en ingreso
  • Contabilidad registra los movimientos económicos
  • El cuadro de mando reúne la información para proyectar el cierre.

Cuando cada departamento trabaja en una hoja diferente, la empresa pierde tiempo conciliando versiones. Además, aumenta el riesgo de comparar datos con fechas, códigos o criterios distintos.

Al gestionar varias obras, un software para construcción puede conectar compras, contratos, almacén, partes, certificaciones, facturación y contabilidad. De este modo reduces duplicidades y consigues que el panel trabaje con información más actualizada.

Algunas soluciones sectoriales incorporan en el mismo entorno el presupuesto, el coste comprometido, el coste ejecutado, el avance físico, las certificaciones y el margen previsto. La integración evita depender de exportaciones y conciliaciones manuales entre departamentos (Cegid, 2026).

Eso no significa que cualquier sistema vaya a resolver una organización desordenada. Si los encargados no registran las horas, los albaranes llegan tarde o las compras se realizan sin imputación, tendrás una plataforma moderna alimentada con datos pobres. Un cuadro de mando es un espejo: no puede reflejar con precisión lo que la empresa se niega a registrar.

Integraciones que conviene revisar

La conexión entre áreas debe permitir seguir cada importe desde su origen hasta el resultado final. Revisa especialmente:

  • Presupuestos y mediciones: las partidas deben conservar códigos homogéneos durante el control.
  • Compras y proveedores: cada pedido debe quedar ligado a una obra y una partida.
  • Almacén: las entradas, salidas y transferencias necesitan trazabilidad.
  • Nóminas y partes de trabajo: las horas deben imputarse según el destino real del personal.
  • Certificaciones: la producción medida debe enlazarse con la valoración presentada al cliente.
  • Factura electrónica: el documento emitido o recibido debe conservar su relación con la operación.
  • Sistemas de facturación verificable: los registros deben mantener integridad y trazabilidad.
  • Contabilidad: los costes registrados tienen que coincidir con los datos operativos.
  • Tesorería: cobros y pagos deben relacionarse con la previsión económica de cada proyecto.

La normativa española establece requisitos de integridad, conservación, accesibilidad, legibilidad, trazabilidad e inalterabilidad para los registros de facturación incluidos en su ámbito de aplicación (Real Decreto 1007/2023). En el cuadro de mando, esto importa porque el dato económico debe poder seguirse desde la operación hasta el registro final.

Con estas conexiones puedes responder de verdad a cómo saber si una obra de construcción es rentable antes de terminarla. Sin integración, el equipo acaba discutiendo qué cifra es correcta. Con un criterio común, puede discutir qué decisión conviene tomar.

Qué señales indican que una obra está perdiendo margen

Qué debes saber: Una obra pierde margen cuando consume presupuesto más deprisa que avance, compromete compras por encima de las partidas, acumula horas improductivas, ejecuta cambios sin aprobación o retrasa las certificaciones. Una señal aislada requiere revisión; una tendencia repetida exige una decisión, un responsable y una fecha de cumplimiento.

Las pérdidas rara vez aparecen de golpe. Se van acumulando en pequeñas desviaciones que parecen soportables por separado: unas horas más, un pedido urgente, una medición que luego se arreglará, una factura que todavía no ha llegado.

El problema aparece cuando nadie suma esas señales ni calcula su efecto sobre el cierre.

La siguiente tabla te permite convertir síntomas operativos en decisiones:

Gestión de obra · diagnóstico operativo

Cómo convertir señales operativas en decisiones

Los síntomas de una obra suelen aparecer antes que la pérdida definitiva. Relacionar cada señal con su posible causa, su impacto económico y una respuesta concreta ayuda a intervenir antes de que el margen previsto se deteriore de forma continuada.

Detecta

Identifica la señal visible en la operación

Relaciona

Revisa la causa y su efecto económico

Actúa

Asigna una medida concreta y un responsable

Desliza horizontalmente para consultar todas las columnas.

Señales frecuentes en la ejecución de una obra y posibles decisiones para contener su impacto económico.
Señal Posible causa Impacto económico Acción recomendada
El coste avanza más rápido que la ejecución Baja productividad, precios superiores o mediciones deficientes. Consumo anticipado del margen. Revisar rendimientos, método constructivo y costes pendientes.
Las compras superan las partidas previstas Falta de control, cambios de precio o compras urgentes. Sobrecoste y riesgo de agotar el presupuesto. Detener nuevas adjudicaciones y renegociar.
Hay materiales sin imputar Albaranes incompletos, desorden de almacén o transferencias no registradas. Costes ocultos y márgenes poco fiables. Asignar materiales a obra y partida.
Las horas reales exceden la planificación Cuadrillas desequilibradas, esperas o retrabajos. Aumento del coste laboral por unidad. Analizar productividad y reorganizar equipos.
Existen trabajos adicionales sin aprobar Inicio de cambios sin respaldo económico. Riesgo de ejecutar sin cobrar. Formalizar alcance, precio y autorización.
Hay producción ejecutada sin certificar Diferencias de medición o retraso administrativo. Menor liquidez y riesgo de discusión. Preparar mediciones conjuntas y justificar la certificación.
Se reciben facturas con retraso Procesos lentos o proveedores poco disciplinados. El coste aparece cuando el margen ya parecía cerrado. Controlar albaranes y reclamar cierres mensuales.
El margen previsto cae en varias revisiones Deterioro general de rendimiento o costes pendientes mal calculados. Posible pérdida al cierre. Intervenir la obra y aprobar un plan de recuperación.

Lectura práctica: una señal operativa gana valor cuando se conecta con su impacto económico y una acción concreta. Detectar compras descontroladas, horas excesivas, materiales sin imputar o producción sin certificar permite intervenir antes de que el deterioro termine reflejándose en el margen de cierre.

Del indicador a la acción

Detectar una desviación y no actuar sirve de poco. Un cuadro de mando no es un museo de cifras; es una herramienta para defender el resultado.

Cuando una señal se repite, debes seguir una secuencia:

  • Localizar la partida afectada. No te quedes en el resultado global de la obra.
  • Cuantificar el impacto. Calcula cuánto margen se ha perdido y cuánto sigue expuesto.
  • Identificar la causa. Precio, cantidad, rendimiento, plazo, alcance o imputación.
  • Decidir una medida. La acción debe ser concreta y aplicable.
  • Asignar un responsable. Una tarea sin nombre acaba siendo una intención.
  • Establecer un plazo. La corrección debe revisarse en el siguiente corte.
  • Actualizar la previsión. El cuadro de mando debe incorporar el efecto esperado.

Las decisiones más habituales incluyen:

  • Revisar rendimientos de mano de obra
  • Cambiar la composición de las cuadrillas
  • Renegociar compras pendientes
  • Comparar ofertas alternativas
  • Corregir imputaciones de materiales y horas
  • Retirar maquinaria con tiempos muertos
  • Formalizar modificaciones de alcance
  • Revisar contratos con subcontratas
  • Actualizar el coste pendiente
  • Acelerar certificaciones justificadas
  • Ajustar costes indirectos
  • Reasignar recursos entre proyectos.

Pongamos un ejemplo. Una partida de tabiquería tenía previstas 500 horas y, con el 70 % ejecutado, ya ha consumido 470. La respuesta pobre consiste en asumir que “se compensará al final”. La respuesta empresarial consiste en medir el rendimiento real, revisar los repasos, comprobar si hubo cambios de alcance y recalcular las horas necesarias para completar el 30 % restante.

Puede que todavía exista margen para corregir. Puede que la desviación ya sea irreversible. En ambos casos necesitas saberlo ahora.

También conviene diferenciar rentabilidad y liquidez. Una obra puede ser rentable y sufrir tensiones de caja porque las certificaciones se cobran tarde. Otra puede disponer de liquidez temporal por anticipos y estar destruyendo margen.

No mezcles ambas cosas:

  • El margen previsto explica cuánto beneficio económico dejará el proyecto.
  • La tesorería prevista explica cuándo entrará y saldrá el dinero.

Una empresa sólida controla las dos. Confundirlas es una manera bastante eficaz de tomar malas decisiones con mucha seguridad.

Qué nivel de control necesita cada empresa constructora

En pocas palabras: El sistema adecuado depende de cuántas obras gestionas, cuántas personas registran datos, si utilizas almacenes, cuánto subcontratas y qué áreas necesitas conectar. Una pequeña empresa puede comenzar con una revisión semanal sencilla; una constructora multiobra necesita información integrada, criterios homogéneos y alertas más frecuentes.

No todas las constructoras necesitan la misma herramienta ni el mismo grado de automatización. Implantar un sistema desproporcionado puede añadir burocracia. Trabajar con una estructura demasiado simple puede esconder desviaciones importantes.

El criterio correcto es la complejidad real de tu operativa.

Autónomo o pequeña empresa de reformas

Cuando gestionas entre una y tres obras, el sistema puede ser sencillo. Lo que no puede ser es improvisado.

Como mínimo necesitas:

  • Presupuesto desglosado por partidas
  • Registro de horas por obra
  • Control de materiales y tickets
  • Seguimiento de pedidos pendientes
  • Revisión semanal de costes
  • Control de cobros y pagos
  • Estimación del trabajo que falta.

Una plantilla organizada puede ser suficiente si se actualiza con disciplina. El error habitual aparece cuando el autónomo mezcla pagos personales, gastos generales y costes de distintas obras.

Por ejemplo, si compras materiales para tres reformas en una única factura y no repartes el importe, nunca sabrás cuál de ellas ha generado beneficio. Tendrás una cifra global, pero no una respuesta útil.

En este nivel, lo importante es crear un hábito: cada coste debe tener una obra y, cuando sea posible, una partida.

Pyme con varias obras simultáneas

Cuando una empresa gestiona varios proyectos, el control visual deja de funcionar. El gerente ya no puede recordar qué se compró, cuánto se certificó y qué subcontrata está desviada en cada ubicación.

Necesitas:

  • Presupuestos estructurados por capítulos y partidas
  • Compras vinculadas a cada proyecto
  • Registro de costes comprometidos
  • Partes de trabajo con criterios homogéneos
  • Seguimiento de certificaciones
  • Control de cobros
  • Comparación entre obras
  • Previsión de cierre por proyecto
  • Cuadro de mando consolidado.

Aquí cobra fuerza el análisis de cartera. No basta con conocer el margen total de la empresa. Debes identificar qué obras aportan beneficio, cuáles consumen recursos y cuáles necesitan una intervención.

Imagina tres proyectos:

  • La obra A mantiene un margen previsto del 12 %
  • La obra B ha bajado del 9 % al 5 %
  • La obra C muestra un margen del 11 %, pero tiene mucha producción sin certificar.

El resultado agregado puede parecer aceptable. Sin embargo, cada proyecto exige una respuesta distinta: proteger el rendimiento de A, intervenir B y desbloquear la certificación de C.

Empresa con almacén, personal y subcontratas

Cuando la empresa cuenta con almacenes, maquinaria, equipos propios, departamentos administrativos y un volumen elevado de subcontratación, las hojas aisladas empiezan a quedarse cortas.

En ese escenario suele ser razonable valorar un ERP sectorial que conecte:

  • Inventario por ubicación
  • Transferencias entre almacenes y obras
  • Costes laborales
  • Partes de trabajo
  • Maquinaria
  • Contratos
  • Compras
  • Flujos de aprobación
  • Certificaciones
  • Facturación
  • Contabilidad
  • Tesorería.
  • Alertas automáticas.

Las alertas pueden avisar cuando un pedido supera la disponibilidad de una partida, cuando una obra consume más coste que avance o cuando el margen previsto baja de un umbral definido por la dirección.

La automatización, sin embargo, debe apoyarse en responsabilidades claras. Si nadie valida las mediciones, actualiza el coste pendiente o corrige una imputación errónea, la alerta llegará tarde o se apoyará en datos incompletos.

Cómo saber si una obra de construcción es rentable antes de terminarla no depende de comprar la herramienta más grande. Depende de conseguir un dato suficientemente preciso, con la frecuencia necesaria para corregir la desviación.

Una empresa pequeña puede revisar semanalmente. Una pyme multiobra puede necesitar cortes semanales y cierres económicos mensuales. Una estructura más compleja requerirá actualizaciones diarias en compras, almacén y personal, acompañadas de una revisión directiva periódica.

Este es un modelo de checklist semanal:

Control de obra · revisión periódica

Checklist semanal de rentabilidad de obra

Una revisión semanal permite incorporar costes y compromisos antes de que queden fuera de la previsión. El objetivo es actualizar el cierre, detectar desviaciones y asignar responsables mientras todavía existe margen para corregirlas.

Registrar

Horas, materiales, pedidos y subcontratas

Proyectar

Producción, certificaciones y coste pendiente

Corregir

Margen, desviaciones, responsables y plazos

Lectura práctica: la revisión semanal debe terminar con una previsión actualizada y decisiones asignadas. Registrar datos sin recalcular el coste pendiente ni comparar el margen con el objetivo convierte el control en una tarea administrativa, pero no en una herramienta para proteger la rentabilidad.

Las casillas sirven como apoyo visual y no conservan la selección al recargar la página.

La rentabilidad debe revisarse durante la ejecución, cuando todavía puedes renegociar una compra, reorganizar una cuadrilla, justificar una certificación o detener una desviación. Esperar al cierre para conocer el resultado es hacer contabilidad forense: descubres qué ocurrió cuando ya no puedes cambiarlo.

Por eso, establece una reunión semanal breve, con responsables concretos, datos actualizados y decisiones registradas. El cuadro de mando debe terminar con acciones, no con comentarios. Esa es la diferencia entre mirar una obra y dirigirla.

Referencias consultadas:
